鄂托克前旗昂素至城川紅色旅游公路改造工程
施工一標段進度簡報情況
由集團公司承建施工的鄂托克前旗昂素至城川紅色旅游公路改造工程施工一標段施工道路范圍全長:35.125公里,分為主線(K0+000~K20+000)長20公里,主線起點位于昂敖公路的昂素鎮路口,向南去往城川方向;連接線A線(K1+460~K14+020)長12.560公里,起點位于昂敖公路的昂素鎮路口,經瑪拉迪大水利、終點接瑪拉迪社區(馬良誠、顧壽山烈士紀念陵園);連接線B線(K0+000~K2+565.425)長2.565公里,起點位于昂素鎮西,從昂素鎮北面繞行,終點接昂敖公路。計劃工期:總工期120日歷天,即2018年8月3日計劃開工,2018年11月30日計劃竣工。本合同段價款:56332642元。

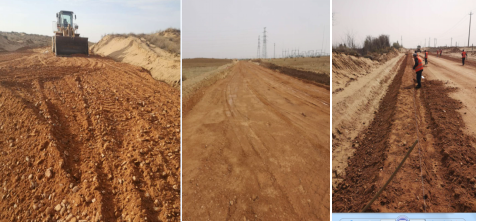

2018年由于工程所處地理位置的天氣原因,工程于2018年12月8日停工進入冬休。今年施工人員于2019年3月25日進駐工地,工程截止目前累計完成情況如下:
(1)連接線A線完成全部路基清表12.5公里,路基土方3萬立方米,砂礫土路肩1.1萬立方米,水泥混凝土路肩850米;
(2)主線完成路基清表19公里;
(3)連接線B線完成路基清表2.5公里,路基土方6.5萬立方米,特殊路基處理換填砂礫2.1萬立方米,漿砌片石邊溝2013立方米,水泥混凝土路肩1104立方米,20cm厚砂礫墊層2.8萬平方米,18cm厚水泥穩定砂礫底基層2萬平方米,18cm厚水泥穩定砂礫基層1.83萬平方米。連接線B線預計2019年7月15日前完成剩余遺留工程,剩余工程產值預計約180萬元。
由于建設單位需要將此項目公路等級由現在施工的三級公路變更為二級公路,變更工程量較大,現項目部正積極配合建設單位做相關變更。(撰稿:沐陽)
